8月12日凌晨4時,寧夏公路橋梁建設有限公司承建的寧夏公路管理中心銀川、吳忠分中心2020養護工程項目(第三批)施工項目清水河大橋河水瞬間上漲1米。項目部帶班經理一邊要求應急預案小組人員進入應急響應狀態,一邊落實各種救援物資準備到位。水位上漲較快,凌晨6時半,清水河洪水位再次上漲,總高度達2.6米,接近貝蕾梁底面、鋼便橋立柱頂部。

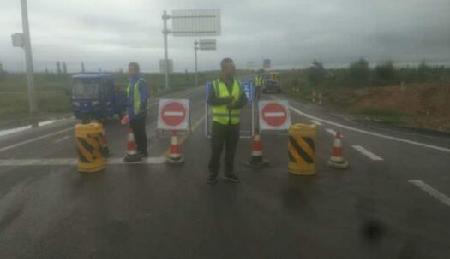

交通管制
經過觀察,小組人員發現洪水還在持續上漲,存在嚴重的安全隱患。6時40分,帶班經理立即向交警、路政、業主、公司打電話匯報情況并發送清水河洪水上漲視頻資料,向相關單位匯報險情的同時請求臨時中斷交通。在等待上級領導答復的期間,項目部安排挖掘機拓寬河道、安排裝載機加高河堤,疏散施工人員及附近村民全部至清水河河道以外。同時,臨時封閉保通便道,告知過往車輛清水河險情,勸返過往車輛。
7時20分,紅寺堡交警和同心縣交警均采用遠端車輛分流,引導車輛繞行高速或其他道路。8時10分,整個分流及全返工作基本結束,清水河大橋保通便道兩端已無滯留過往車輛。9時30分至10時,交警、路政、業主等相關領導全部到清水河大橋施工現場查看險情,提出了處理險情的寶貴意見。

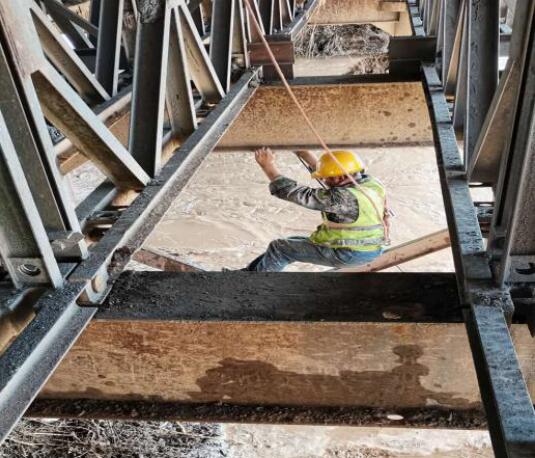

洪水清淤
中午11時30分左右,洪水位下降50cm,項目部安排施工人員對鋼便橋下部結構進行了細致的檢查和維修。12時,小型車輛全部恢復交通。下午2時35分,洪水位下降1米,項目部采用限時放行、單向通行的方法,在保證小型車輛通行的同時,積極對已經水毀的鋼便橋橋臺進行了加固處理,對部分橋面鋼板再次進行了錨固處理。為了減少洪水阻力,項目部在保證人員的安全的前提下,及時清理了鋼便橋橋下雜物。晚7時,大型貨車恢復交通。
為了平安度汛,項目部保通便道,安排4人員24小時換班值守,專職安全員和帶班經理輪流巡邏,發現隱患及時整改,發現險情快速應對。本次洪水險情自發生至處置完畢,歷時16個多小時。截止晚8時20分,洪水悄然退去,警報解除,清水河保通便道過往車輛通行正常。
